حساب زمن التشغيل
ضبط حركة المواد والأجزاء
المراقبة البصرية

vحساب زمن التشغيل

ومعدلات الإنتاج للخطوط الفرعية والخط الرئيسي

TAKT TIME




×أولا : حساب زمن التشغيل (خط إنتاج واحد).

× ثانياً : تحديد معدلات الإنتاج للخطوط الفرعية والخط الرئيسي







×أولا : حساب زمن التشغيل (خط إنتاج واحد).

-------------------------------------------------

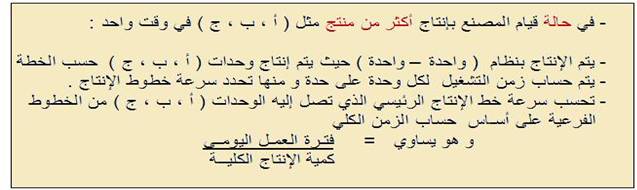

v   تعتـمد سـرعة تنـفيذ العـمليات (سرعة خط الإنتاج) على حسـاب زمن التشغيل على النحو التالي :
·       فترة التشغيل اليومية بالدقائق مقسومة على كمية الإنتاج المطلوبة في اليوم

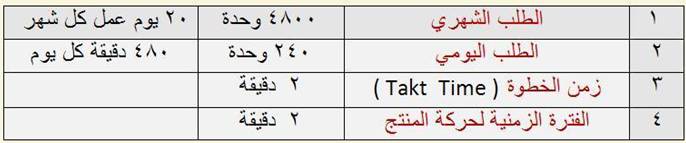

           ·    مثال



v    ملحوظـة : فترة التشغيل اليومية تحسب على افتراض أن المعدات تعمل بكفاءة 100% أثناء ساعات العمل النظامية

أعلى الصفحة

× ثانياً : تحديد معدلات الإنتاج للخطوط الفرعية والخط الرئيسي .

-------------------------------------------------

*       ويقصد به ضمان استمرار العمل المتوازن على جميع خطوط الإنتاج بدون مخزون .

§       مثال توضيحي

*       يقوم مصنع بإنتاج إحدى المنتجات ( مضخة مثلا ) و التي تستخدم كجزء من منتج بمصنع أخر .

*        يقوم المصنع بإنتاج ثلاث أنواع من المضخات أ ، ب ، ج بقدرات ضخ مختلفة .

§       تمر عملية الإنتاج بمرحلتين :

*       المرحلة الأولى التصنيع ( تشغيل – تشطيب – فحص –  – الخ ) ويتم تصنيع كل نوع على خط تصنيع مستقل ويعتمد زمن التصنيع على نوع المضخة  .

*       المرحلة الثانية التجميع ( تركيب باقي أجزاء المضخة ) وتتم على خط رئيسي واحد لجميع المضخات  وتستغرق نفس الزمن لجميع الأنواع .

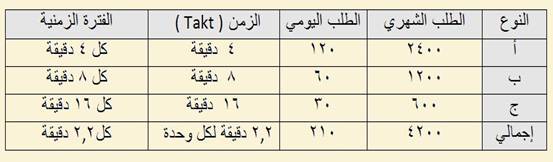

§       مطلوب إنتاج كمية وفقاً للطلب الشهري الموضح بالجدول المبين بعد .





¨    الاحتمالات المختلفة لخطة الإنتاج :

                                                          -----------------------------------

§       الاحتمال الأول هو إنتاج الكمية الأولى (النوع أ) في الفترة الأولى من الشهر (نصف الشهر) ثم البدء في إنتاج النوع الثاني ثم الثالث وهكذا ، وهذا يعنى توقف خطوط التصنيع النوع ب ، ج  أو استمرارها في العمل مع تراكم إنتاجها كمخزون بالإضافة إلى عدم إمكانية تعديل خطة الإنتاج الشهرية والاستجابة السريعة للتغير في الطلبات ، وهو احتمال مرفوض.

§       الاحتمال الثاني هو تنفيذ نفس الأسلوب ولكن بصورة يومية ( بتقسيم ساعات العمل اليومية بين الأنواع الثلاثة ) وهو ما يعنى تراكم المخزون اليومي أو توقف بعض الخطوط لساعات.

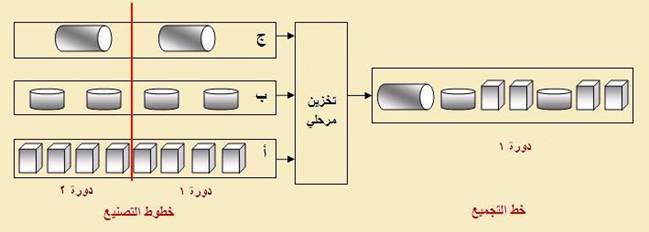

§        الاحتمال الثالث هو إنتاج الأنواع الثلاثة بالتزامن في نفس الوقت كما هو موضح بالرسم حيث يصل للخط الرئيسي كل فترة زمنية ثابتة (دورة كاملة) عدد 4 وحدات من النوع أ وعدد 2 وحدة من النوع ب ووحدة واحدة من النوع ج ، وهكذا حتى تمام الخطة وبدون مخزون فعلي .
